風機底座與混凝土基礎之間的處理方式及要求

        在滿載荷運轉下,風機各組成部件必須保證風機系統能夠安全、穩定地運行。其中,滿足風機混凝土基礎、安裝墊鐵及地腳螺栓的各項要求是保證風機能夠穩定、安全運行的重要保障。

1、混凝土基礎的要求

        1)風機地基基礎一般采用鋼筋混凝土,按內力大小通過計算配置鋼筋或按土建規范配置構造鋼筋。二次灌漿用的混凝土標號為250號和300號。

        2)風機及其底座邊緣到基礎側面的凈距離一般不小于100mm,風機總圖中已標明二次灌漿的找平層或灌漿層的位置和尺寸,其厚度不小于25mm。

        3)二次灌漿必須在設備各項安裝精度調整合格后24小時內進行,逾時應重新調整安裝精度;二次灌漿強度未達到70%以上時,不得在機組上進行任何其他作業,防止位移。

2、墊鐵的安裝要求

        墊鐵是風機安裝中最常用的基本材料之一,將其墊于風機底座與混凝土基礎之間,用其承受風機的質量和運轉中產生的各種動負荷,并在安裝時調整風機的標高和橫、縱水平度。墊鐵的安裝要求如下。

        1)斜墊鐵必須成對使用,且每一墊鐵組只能使用一對斜墊鐵,每一墊鐵組不宜超過5塊。墊鐵的表面必須平整,每組墊鐵數一般不超過3~4塊,厚墊鐵放在下層,而最薄墊鐵應夾在中間,以免產生翹曲變形,同一組墊鐵放置必須整齊。設備調整好水平和方位,再將每組墊鐵焊接固定好。

        2)為了使每一墊鐵之間、墊鐵與設備底座之間接觸良好,墊鐵接觸面的加工精度應達到要求,粗燥度要求應不低于12.5 。

        3)墊鐵組的位置和數量應符合下列要求。每個地腳螺栓旁邊至少有一組墊鐵,在不影響灌漿的情況下,墊鐵組應放在靠近地腳螺栓和底座主要受力部位下方,相鄰兩墊鐵組間的距離宜為500~1000mm。

        4)風機機組找正、找平后,墊鐵端面應露出風機機組底座外緣,平墊鐵宜露出10~30mm,斜墊鐵宜露出1-~50mm。墊鐵組伸入風機機組底面的長短應超過地腳螺栓的中心。

3、地腳螺栓的安裝要求

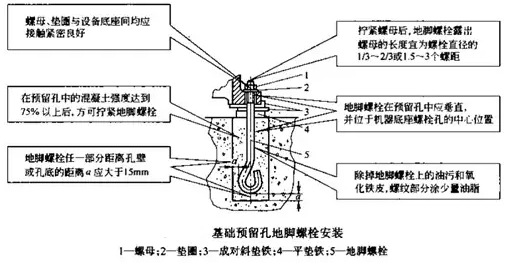

        將風機緊固到混凝土基礎上的螺栓,具有較強的穩定性。圖1所示的是風機地腳螺栓的安裝要求圖。其中,1-螺母、2-墊圈、3-成對斜墊鐵、4-平墊鐵、5-地腳螺栓。

基礎預留孔地腳螺栓安裝要求圖

圖1  基礎預留孔地腳螺栓安裝要求圖


4、風機底座與混凝土基礎的安裝方式

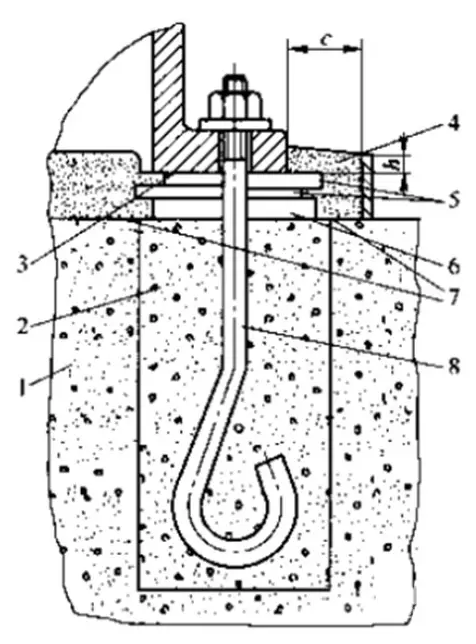

風機底座與混凝土基礎的安裝示意圖

圖2  風機底座與混凝土基礎的安裝示意圖

        隨著風機安裝工藝要求的逐漸提高,風機底座與混凝土基礎之間的安裝技術也在不斷發展。符合國家標準的風機底座與混凝土基礎的安裝示意圖如圖2所示,其中,1-混凝土基礎、2-一次灌漿、3-底座底面、4-二次灌漿層、5-成對斜墊鐵、6-平墊鐵、7-麻面、8-地腳螺栓、9-風機方箱底座。
